不知道定额编制人自己会不会操作他们制定的计算规则

//www.keyiyuexin.com/questions/4379928

题主问:

广东定额的“垂直运输”定额说明看不懂,这清单的工程量要怎么填,看到这样的解释,还是不知道怎么操作,请详细点,具体怎么填清单,麻烦详细点。

编制人

微课堂


垂直运输费原来定额编制的原则基本上就是以下2条:

1、建筑面积✖️不同建筑高度的运输单价,当然这个单价没有什么实物量消耗的证据,完全是经验公式单价。

2、取费基数✖️费率,这种取费更接近于组织措施费的取费方式,如(人工费+机械费)✖️垂直运输费率等

这2种方式改变不了“垂直运输费”是组织措施费的属性,当然根据2种计算公式也可以得出结论,垂直运输费”属于单价措施费,并不是总价措施费。

有些地区别出心裁地发明了其他的计算公式这没问题,计算规则制定人认为:

垂直运输费”=定额人工费✖️实际工程量✖️人工费比例

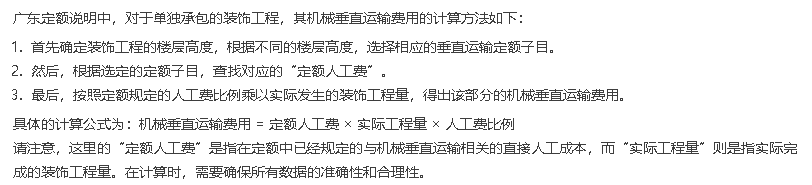

       公式中“定额人工费”可能是指定额人工费单价,乘以实际工程量还是等于直接费中的人工费,更能准确计算垂直运输费”的实际费用金额就可以运用,但是公式里的“实际工程量”在说明里并没有说清楚,是实际垂直运输了多少t重量的装修材料和人员,还是如上面截图清单项中工程量里的建筑面积(或者说是装修面积,因为说明中解释的是实际装修量),反正祖师也搞不清楚这个实际装修量是指什么属性的“量”,公式中“人工费比例”这个要素也没有解释,是人工费占总造价的比例,还是占直接费的比例?

如果用这条公式组价,分部分项清单和措施费清单其他项目不组完价格,“定额人工费”这个计算要素就出不来,垂直运输费”自然就不能得出准确的金额数字。既然这项费用有计算公式,应该就按安全文明施工费取费操作一样,在清单项目后面设置这三个要素的变量,投标人将“定额人工费”的代码,“实际工程量”的工程量数字和“人工费比例”的代码输入到公式中,费用自然得出金额 ,用不着在下面补充什么定额子目。

这么一项简单的定额经验公式取费,搞得没人能理解如何操作,其他的费用一定更是满头雾水。

//www.keyiyuexin.com/questions/4380000

题主问:

请问电梯成品保护这里的消耗量是不是有没有问题,面积为167m2

定额这个地区不知道为什么总跟组织措施费过不去,如成品保护费对电梯门套和轿厢进行保护只是“成品保护”的一个组成部分,成品保护的内容很广泛,方法也千差万别,如定额里用的是材料是免漆板,实际可能用大芯板、胶合板甚至是纸盒板,在结算时只能给审核扣钱积累不必要的证据,可以说编制人怕结算时事不够大,人脑打出猴脑子来最好。

编制成品保护费实际也可以借用垂直运输费的2种计算方法思路,非要创新就不要留下什么结算争议隐患。

定额编制人没想过成品保护费截图100m2的量用34m2板如何能遮盖住,也许他也是想按建筑面积来测算,电梯门套扩轿厢保护以建筑面积为基数,消耗34m2的板就可以。如果地面要保护,墙面要保护又应该如何测算基数与消耗量的比例?

建筑垃圾楼层运出垃圾 垂直运距(m) 15以内定额中实际运距和实际垂直运输距离的-服务新干线答疑解惑

组织措施费最大的一个问题就是很难量化处理,如题主问:

建筑垃圾楼层运出垃圾 垂直运距(m) 15以内定额中实际运距和实际垂直运输距离的 ,15m只是一个范围的界定,并不是高度要整好15m。



定额编制


举报 4 收藏 分享
新干线头条是提供给用户的知识共享平台,新干线头条上的内容均由在平台上注册的用户发布,如您在新干线头条上发现违法或侵权内容,请 【立即反馈】 或拨打我们的投诉专线4000-960-166与我们联系。
热评
(作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

28条评论

网友评论 文明上网,理性发言,共同维护网络环境
选为热评 (作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

头像

胡老师

登台严谨为师 进场从容对量 纵横职场千百家 是非黑白全凭嘴一张 一怒惊四方

已发表247篇文章

推荐关注换一换

头条热榜 换一换

热门搜索:
热门问题
Baidu
map
