“措施费”变化不可小觑!《房屋建筑与装饰工程工程量计算标准》GB/T50854-2024
千赢官网首页登录入口造价圈
3天前
|
2885阅读
12
赞
2024年11月12日,住建部公告2024年第191号,住建部批准《房屋建筑与装饰工程工程量计算标准》为国家标准,编号为GB/T50854-2024,自2025年9月1日起实施。
本文以施工方视角,深度剖析新旧标准下措施费的变化。措施费是施工企业技术和管理水平高下的试金石。在预算层面,措施费占建安造价的10-20%;在成本层面,折合建筑面积为230-260元/㎡左右,占实际成本的7%-18%。这样的占比,应该引起施工企业的足够重视,在措施费的降本增效上有所成就。
本文简称“旧版”:指《房屋建筑与装饰工程工程量计算规范》GB50854-2013,简称“新版”:指《房屋建筑与装饰工程工程量计算标准》GB/T50854-2024。
措施费整体情况
在新标准发布前的招投标实践中,已经出现了上述变化。如将模板归入到混凝土构件中,综合考虑。将脚手架、垂直机械、降排水等以“项”综合报价等。
脚手架工程
新版脚手架以“项”报价,不体现具体的分项及工程量。这就要求施工方更需注重脚手架的整体施工策划,何种部位使用何种脚手架,脚手架存续时间,都要周详的反应在专项方案中。
以“项”计费,把 “清单的准确性和完整性”转移至施工方,在投标阶段就要计算出各部位脚手架工程量,再根据搭设形式和存续时间计算费用。考验施工方在措施费方面的竞争力。
降本增效注意:承包模式的选择,是传统的班组清包+自供租赁器材,还是将这两项合并形成扩大劳务分包;材质与体系选择;工期控制。其他技术经济要点参见下图:
模板工程

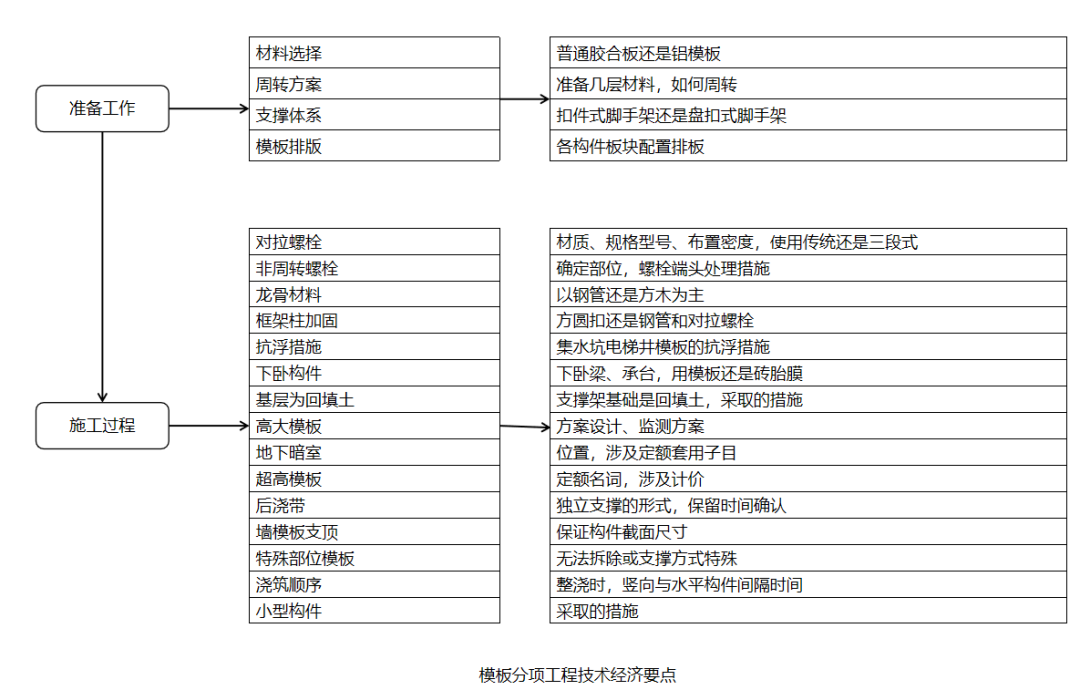

将模板划分到分部分项工程中,能减少措施费总价包干合约模式下的争议,如传统的砖胎膜,很多审核人员视其为模板而归入包干措施费。新版中构造柱、圈梁、过梁的计算规则更加细致,能减少对量争议,尤其是构造柱量纳入马牙槎间空隙面积,与施工实际更贴近。关于模板工程的技术商务要点详见下表:
垂直运输
新版以“项”计取,需施工方更加注重策划,如机械配置、进出场时间等,编制到施工方案中,考验施工方在措施费方面的竞争力。
布置塔吊要点:工作性能、工作量、附墙距离、群塔干扰、拆除方便、穿楼板、设备基础相关、防护要求、智能化配置等。降本增效需考虑:如何提高机械设备利用率、严格管理司机、合理设计施工现场的总平面图,避免产生多次搬运等。
一般情况下,塔吊和施工电梯实际总费用摊销至整个项目建筑面积中费用约为20元/㎡左右。
大型机械设备进出场及安拆
这里是指无法通过自身设备,或者通过自身设备对于公路有所破坏,这类施工机械设备,同时包括整体或部分运输至施工现场的,运输、装卸、辅助材料及架线等费用。一般各地都有具体机械类型的规定。
需把属于该项的机械考虑周全,并明确各机械的进出场次数,体现在施工方案中。“清单的准确性和完整性”转移至施工方,考验施工方在措施费方面的竞争力。
施工降排水
新版以“项”计,需要施工方研究地质勘察报告、降水设计、结构设计,结合地区经验,把施工降水系统考虑周全,包括:降排水层次设计、降水方式设计、降水机械设备配置、降水存续时间等,体现在施工方案中。这样才能准确的测算成本,使得投标报价有的放矢。“清单的准确性和完整性”转移至施工方,考验施工方在措施费方面的竞争力。如招投标时无降水设计图纸,还在考验施工方的降水设计能力。
举例降排水的四个层次体系:(1)降水井、疏干井降低地下水位;(2)基槽周边排水沟与集水坑,排槽内明水;(3)基坑上侧周边排水沟,汇集地下水和排地表明水。(4)基坑周边外部采用止水帷幕,截住外侧水。地下水位线以下施工的排除地下水,一般称为结构排水。
安全文明施工

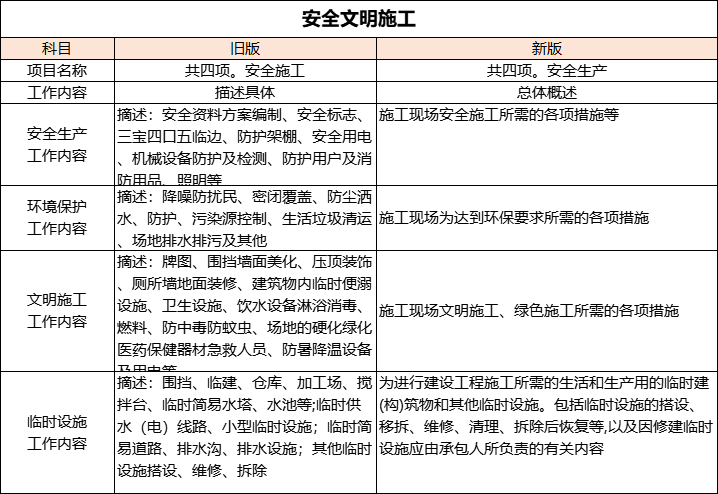

本质没有变化。安全文明施工费用的不可竞争性,指的是在招投标阶段,而不是适用项目建设全过程。如有的地区委托第三方安全评价机构在施工期间,对施工过程中的安全生产状况、安全生产条件等进行评价。根据评价考核结果,计入工程结算。
临时设施的降本增效举例:施工道路永临结合,市政道路作为临时道路。电梯井道正式结构同步施工代替操作架。屋面虹吸雨水系统作为临时排水。正式采暖系统兼做冬施采暖系统。
冬雨季施工增加
实际冬期施工措施列举:场区和工作面清理积雪、排除地表水。防止脚手架、施工电梯、塔吊等基础的融沉造成倾斜倒塌,准备保温用的草帘等。通过以上列举,可以估算出冬雨季施工增加费用,为投标的费率取定做好铺垫。
夜间施工增加
二次搬运
既有建(构)筑物、设施保护
其他事项
(1)旧版有“超高施工增加”,新版无。超高施工增加一般应综合到相应的分部分项及措施项目中,比较合理。
(2)新版有“特殊地区施工增加”,旧版无。具体指在特殊地区(高温、高寒、高原、沙漠、戈壁、沿海、海洋等)及特殊施工环境(邻公路、邻铁路等)下施工时,弥补施工降效所需增加的内容。常规的土建工程中一般用不到此项目。
新形式下,必须将设计、施工、造价深度融合,掌握底层逻辑,无论规范标准如何变化,都能游刃有余,轻松驾驭。以上即为新旧工程量计算标准下,措施项目变化以及需注意的技术与商务事项,抛砖引玉,共同探讨!
共28条评论
头条热榜 换一换
- 千赢官网首页登录入口服务体系重磅升级!让服务无处不在~
- “核心条款变化”影响重大!《建设工程工程量清单计价标准》GB/T50500-2024
- 明确!增加!删除!从法律角度看《建设工程工程量清单计价标准》的10大变化
- 云质控新功能上线:智能分级检查,按需过滤冗余提示
- 1 2025年起,取消职称评审!
- 2 全面解析一级造价师:职业前景、考试要点与备考策略
- 3 工程造价计算汇总表
- 4 24新清单计算标准大变天?2小时直播讲透所有变化细节及实操
- 5 综合单价是怎么报出来的
- 6 我问deepseek车库顶智能感应线形灯制作+安装成本一延米多少钱?他的回答是
- 7 结算审核知识要点
- 8 项目经理的专属工具,如何帮项目提利润?多场景应用,7分钟知晓
- 9 锚杆、锚索、土钉、锚管,再也不会傻傻分不清楚
- 10 千赢官网首页登录入口AI+BIM公路算量2月版本正式发布了
- 11 24新清单逐条对比:变革、优势与应用全解析
- 12 攻克一级造价师《建设工程计价》,这些方法超有效!
- 13 施工常用计算公式 (保存)好用
- 14 “挂证”凉凉!住建厅:查注册+社保+公积金!
- 15 30分钟算好10万m³土方!造价员直呼真香的黑科技来了
- 16 当同一合同内项目特征描述完全相同的清单项目出现综合单价不一致时的应对
- 17 材料价差是否可调的9种情形,及其法规的出处
- 18 「免费下载 惊喜加码」全国招投标政策大全及防废指南、典型组价方案最新版!
- 19 工程施工的投标措施费是在骗钱吗
- 20 负债130亿,首个地级市政府破产重组!
- 21 25.8亿!第一中标人自动放弃!
- 22 2024版清单总价合同的新变化
- 23 深度解读2024版《建设工程工程量清单计价标准》修订原则
- 24 清单漏项问题及应对解决措施
- 25 开始锁证,查挂证的效果出来了
- 26 定额中一类二类三类人工指什么,有何区别?
- 27 审计必收藏:从开工到竣工完整工程资料清单(最全)
- 28 室内包管道如何套定额
- 29 2024新版计价标准新旧条文变化逐条对比
- 30 李强总理定调!2025年建筑业走向定了,3个关键词!
- 31 建工集团董事长被查!
- 32 都说3000不够花啥时能挣出3000的价
- 33 从开工到竣工最全工程资料清单
- 34 “措施费”变化不可小觑!《房屋建筑与装饰工程工程量计算标准》GB/T50854-2024
- 35 你们见过这样的销售吗
- 36 如此险境,中建三局依然中标!
- 37 工程建设中的发包、承包、分包、转包、内包、挂靠
- 38 公称直径DN65与DN70的区别
- 39 固定单价合同,清单无特征描述,定额套错能更改吗?
- 40 有实例!从技术角度看 《建设工程工程量清单计价标准》的10大管理板块
- 41 24新清单新增工程术语的解读和理解
- 42 关于楼梯间踢脚的对应问题
- 43 三步带你搞懂安装费用“计不上、难计算”那些事
- 44 施工组织设计在投标阶段是评标的重要内容,但24新清单在中标后又不作为结算依据?
- 45 纯干货,土建造价资料梳理,你一定需要!
- 46 山东工地较大事故,5人死亡!项目负责人、总监等8人被追刑责!住建局局长等20人被追责
- 47 揭秘!CAD测量统计功能,如何自动让建筑项目数据秒出结果
- 48 工程人速看!带你破解工程计算痛点
- 49 江苏一局长“挂证”,6年39万!
- 50 造价|建设工程造价“灵魂”知识
还有0条回复正在审核中,请稍后回来查看
