• 总价包干,只能计算变更和签证,我是自己套定额,还是用甲方规定的清单?

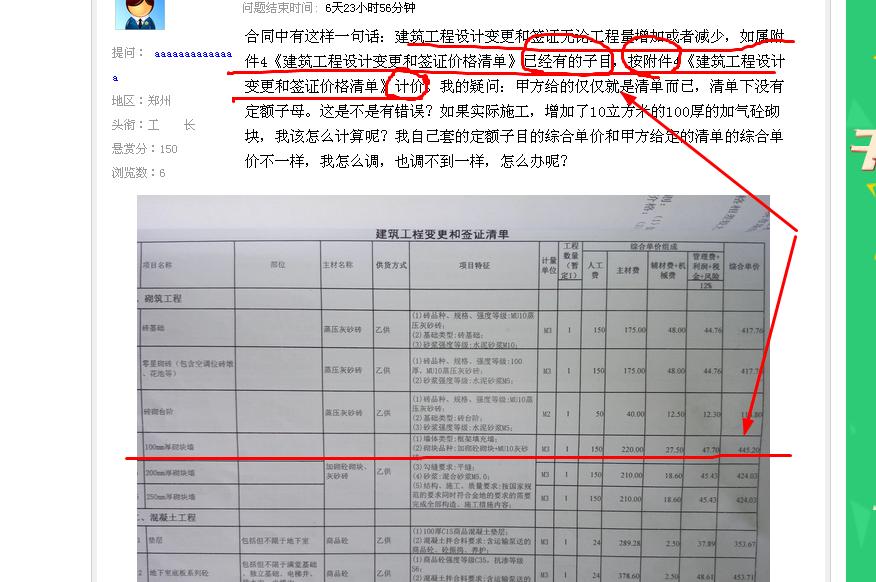

    合同中有这样一句话:建筑工程设计变更和签证无论工程量增加或者减少,如属附件4《建筑工程设计变更和签证价格清单》已经有的子目,按附件4《建筑工程设计变更和签证价格清单》计价。我的疑问:甲方给的仅仅就是清单而已,清单下没有定额子母。这是不是有错误?如果实际施工,增加了10立方米的100厚的加气砼砌块,我该怎么计算呢?我自己套的定额子目的综合单价和甲方给定的清单的综合单价不一样,我怎么调,也调不到一样,怎么办呢?

    综合单价不

我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (6) 首答仅用{{minutesHtml}}

  • 已采纳

    建房给的只能是单纯的清单,不会给出组价子目的。

    变更签证的增减,应当按投标报价的综合单价计算,没有现成的清单综合单价时,就可以重新组价计算。



    完全可以这样做的,要相信自己。

    2015-08-10 08:05:42

  • 按照你们单位投标报价的综合单价计算的,有相同清单或者相似按照投标清单走,没有就自己套价报给监理和业主审核即可。

    2015-08-13 14:26:24

  • 这种情况不需要套定额,直接按你增加的工程量10立方米乘以甲方给定的清单单价445.20得出合计价格即可

    砼

    2015-08-10 08:08:21

  • 甲方给的仅仅就是清单而已,清单下没有定额子母。这是不是有错误?没有错误,报价是你去做,也就是你们单位以前的投标报价单

    如果实际施工,增加了10立方米的100厚的加气砼砌块,我该怎么计算呢?按你的投标报价单中的单价,数量按增加的数量,具体参照合同的约定

    我自己套的定额子目的综合单价和甲方给定的清单的综合单价不一样,我怎么调,也调不到一样,怎么办呢? 按以前的投标报价单中的单价,不能重组价格,这是清单计价的基本约定

    2015-08-10 08:06:52

  • 可以用补充子目的形式,单价直接输入成这个清单中给定的综合单价,工程量输入成实际发生的工程量就可以了。

    2015-08-10 08:35:40

  • 合同中有这样一句话:建筑工程设计变更和签证无论工程量增加或者减少,如属附件4《建筑工程设计变更和签证价格清单》已经有的子目,按附件4《建筑工程设计变更和签证价格清单》计价。我的疑问:甲方给的仅仅就是清单而已,清单下没有定额子母。这是不是有错误?如果实际施工,增加了10立方米的100厚的加气砼砌块,我该怎么计算呢?我自己套的定额子目的综合单价和甲方给定的清单的综合单价不一样,我怎么调,也调不到一样,怎么办呢?

    合同有明确规定,应按甲方给的清单项计价,增加了10立方的100厚的加气砼砌块,你就直接按10立方乘上100厚的加气砼块的清单价就可以了.不用再套用定额了.

    2015-08-10 10:07:14
