IT技术数字分析 2019-07-06 18:28:46 | 湖南省 市政预算计价软件GBQ4.0 | 3003查看 2回答
管井井点降水6m-10m,定额说明说套用喷射井点降水施工,是否正确?
四、井点降水:轻型井点、喷射井点、大口径井点的采用由施工组织设计确定。一般情况下,降下深度6m以内采用轻型井点,6m以上30m以内采用相应的喷射井点,特殊情况下可选用大口径井点。井点使用时间按施工组织设计确定。喷射井点项目包括两根观察孔制作,喷射井管包括了内管和外管。井点材料使用摊销量中已包括井点拆除时的材料损耗量。井点间距根据地质和降水要求由施工组织设计确定,一般轻型井点管间距为1.2m,喷射井点管间距为2.5m,大口轻井点管间距为10m。轻型井点井管(含滤水管)的成品价可按所需钢管的材料价乘以系数2.40计算。
另外问题:是否要考虑计算成井土方工程量? 套用的子目有哪些? 使用降排水措施为管井井点降水施工。麻烦列一下需要计算的工程量和套用子目。谢谢大家。
2019-07-06 19:24:19 补充
成井和抽水机械台班没有相对应子目,只有井点井管的安/拆/使用/子目,这又该如何套取?
2019-07-06 19:43:12 补充
由于施工管井井点口径较大,综合考虑采用大口径井点子目,子目工作内容包含下列内容:
1.安装:井管装配,地面试管,铺总管,装拆水箱,钻孔沉管,清孔、卸400滤水钢管,定位,
安装滤水钢管,外壁灌砂,封口,连接,试抽;
2.拆除:拔管,拆管,灌砂,清洗整理,堆放;
3.使用:抽水,值班,井管堵漏。
后期施工完毕后,井点土方回填是否需要考虑计算?
2019-07-06 19:53:56 补充
另外一个问题套用使用的时候,根天如何计算,打个比方:工期30天,10个井,每个井2台泵,是否就是2*30*10=600根,根天是不是就是20根天?
2019-07-06 19:59:16 补充
轻型井点50根为一套;喷射井点30根为一套。井点使用费用项目单位为套天,累计根数不足一套者作一套计算,一天系按24h计算。井管的安装、拆除以“根”计算。
全部回答
(2)
首答仅用{{minutesHtml}}
-

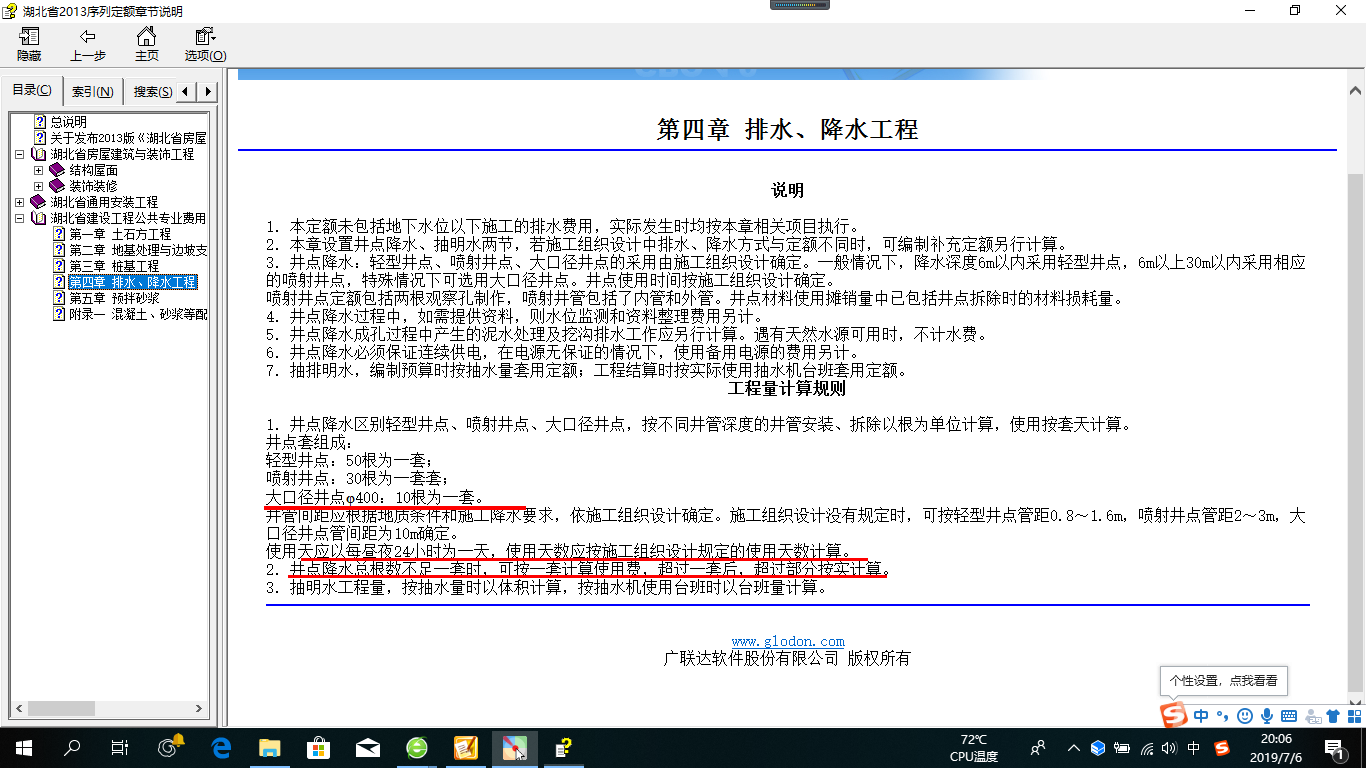

你好:见附图
首次提交 2019-07-06 19:16:48 最近修改2019-07-06 20:08:03 (修改过3次)
-
答:建议采用大口井点,便于土方和基础的施工。套用打井安装费和使用费,最后另计堵井费。
2019-07-06 19:31:37
