请问2018电力概算定额土石方计算规则?
本工程是一个火力发电站工程,合同约定执行“2018电力概算定额”,现就土方工程量计算规则请教各位大师:
1、请问这里的土方机械开挖应该如何计算工程量?比如“主厂房土方开挖长或宽=轴线尺寸+8.2m+0.5*挖深”是怎么理解?难道不是传统的:长*宽*深,分别加上工作面和放坡系数的吗?
2、如果基础土方深度超过5m,有专项施工方案并且是经过监理签字确认,结算时工程量是否执行专项方案计算工程量?
全部回答
(1)
首答仅用{{minutesHtml}}
-
电力与建筑规则不一样

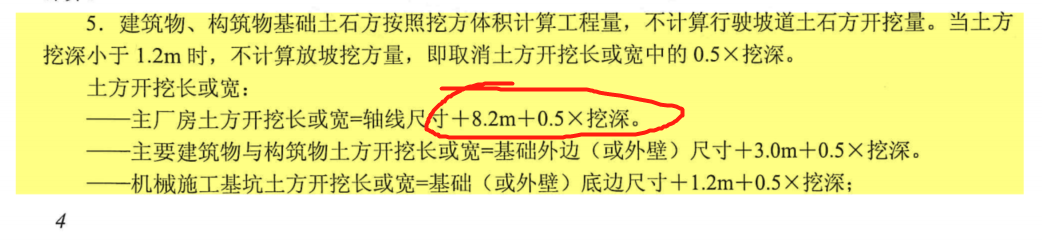

意思是主厂房的土方小于1.2米时,不算0.5的放坡,
长宽按轴线距+8.2来算,再乘以深度
超过5米,按合同文件一就是再加上放坡的0.5坡度来计算。如果要执行专项方案,最好有甲方同意。
