• 材料一路下跌,结算材料调差扣减很多,这个逻辑哪里有问题?

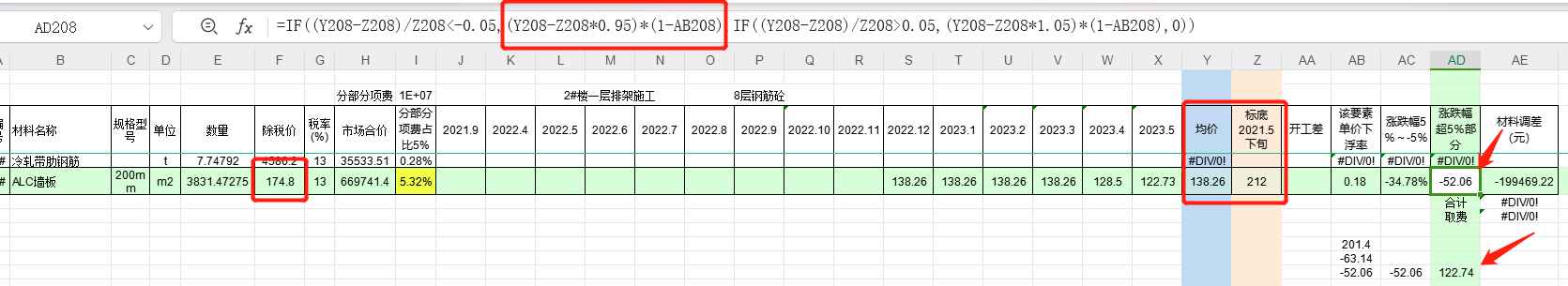

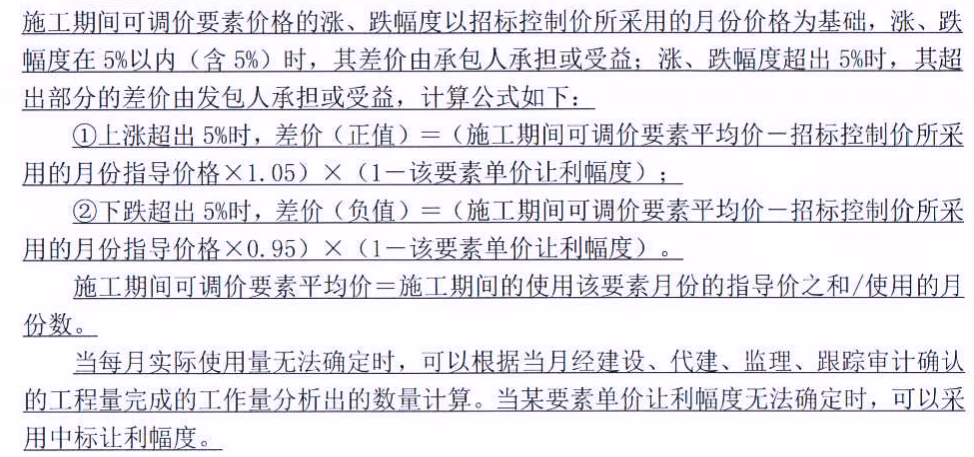

    如题,工程2021年开工23年竣工,材料大多一路下跌,结算调差时,钢筋砼砂浆基本都呈下跌趋势,超出约定5%范围,整个工程材料调差下来要扣减200多万,比如这个ALC下跌很多,按(均价138.26-标底212*0.95)*(1-0.18下浮率)=-52.06,这样计算结果我的合同价174.8-52.06=122.74,这个价格比平均价138.26还要低很多了,这个逻辑对的吗?请大神帮忙看下我的思路有没有问题,问题在哪里?
