• 2016工期定额:工期计算问题(轻钢厂房),麻烦各位大神

    2016工期定额:钢-混凝土组合结构的工期,参照相应项目的工期乘以1.1系数计算。请问如何理解?

         如:钢-混凝土组合结构工期:

      钢结构(1.2m以下墙体,以上钢结构)单层跨高12米,建筑面积8000m2;

     混凝土结构:4层框架结构,层高5m以下,檐高15m,建筑面积4000m2;请问,厂房工期怎么算?(基础工期不考虑)

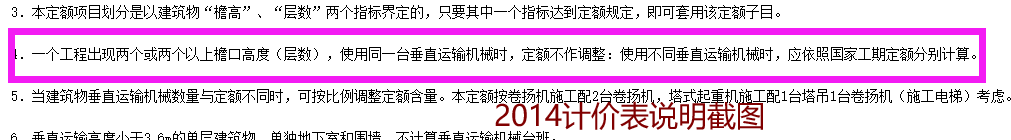

          第一种工期计算按1.1系数,如下:

    1、正负0以上,4层框架工期270天,工期=270*1.1=297天



         第二种工期:按不同结构25%计算,具体如下:

    1、4层框架厂房工期:270天

    2、单层厂房:150天;跨高增加10天,单层厂房工期=160天

     正负0以上工期:=270+160*0.25=310天


        第三种工期:江苏定额计算规则:

    1、4层厂房 工期 :270天

    2、单层厂房:150天;跨高增加10天,单层厂房工期=160天

    正负0以上工期=270+160=430天

    请问以上3种工期计算方式,哪种是正确的?如果都不对,麻烦告知正确的工期,谢谢,再次感谢您!
